导读:选做题:案例题(土建工程) 6、某施工单位决定参与某工程的投标。在基本确定技术方案后,为提高竞争能力,对其中某关键技术措施拟订了三个方案进行比选。若以C表示费用(费用单
选做题:案例题(土建工程)
6、某施工单位决定参与某工程的投标。在基本确定技术方案后,为提高竞争能力,对其中某关键技术措施拟订了三个方案进行比选。若以C表示费用(费用单位为万元),T表示工期(时问单位为周),则方案一的费用为C1=100+4T;方案二的费用为C2=150+3T;方案三的费用为C3=250+2T。
经分析,这种技术措施的三个比选方案对施工网络计划的关键线路均没有影响。各关键工作可压缩的时间及相应增加的费用见表6一Ⅰ一1。
在问题2和问题3的分析中,假定所有关键工作压缩后不改变关键线路。
表6一Ⅰ一1各关键工作可压缩时间及相应增加的费用表

关键工作

A

C

E

H

M

可压缩时间(周)

1

2

1

3

2

压缩单位时间啬的费用(万元/周)

3.5

2.5

4.5

6.0

2.O
问题:
1.若仅考虑费用和工期因素,请分析这三种方案的适用情况。
2.若该工程的合理工期为60周,该施工单位相应的估价为1 653万元。为了争取中标,该施工单位投标应报工期和报价各为多少?
3.若招标文件规定,评标采用“经评审的最低投标价法”,且规定,施工单位自报工期小于60周时,工期每提前1周,其总报价降低2万元作为经评审的报价,则施工单位的自报工期应为多少?相应的经评审的报价为多少?若该施工单位中标,则合同价为多少?

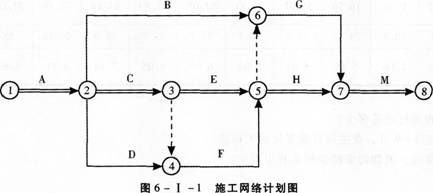

4.如果该工程的施工网络计划如图6一Ⅰ一1所示,在不改变该网络计划中各工作逻辑关系的条件下,压缩哪些关键工作可能改变关键线路?压缩哪些关键工作不会改变关键线路?
为什么?
